Đầu tháng 10/2014, đảo Lý Sơn sẽ có điện lưới quốc gia

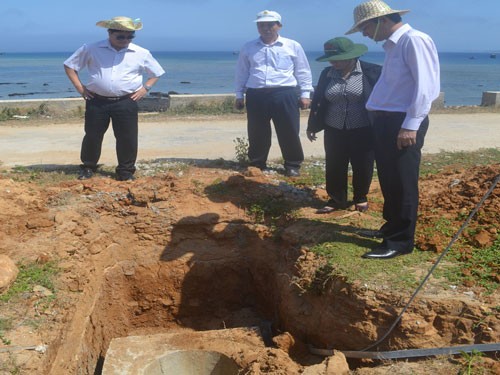

Đó là khẳng định của ông Nguyễn Tấn Lộc, Phó TGĐ Tập đoàn điện lực Việt Nam (EVN), tại cuộc họp với UBND tỉnh Quảng Ngãi và các đơn vị liên quan trong việc thực hiện dự án cấp điện từ hệ thống điện quốc gia cho huyện đảo Lý Sơn bằng cáp ngầm được tổ chức ở Lý Sơn vào chiều 24/5.
Theo EVN, dự án có 14 gói thầu, trong đó các gói thầu chính như cáp ngầm 22 kV xuyên biển trị giá hơn 23,3 triệu USD và gần 77 tỉ đồng đã được đấu thầu quốc tế hạn chế. Liên doanh nhà thầu Prysmian - Thái Dương đã sản xuất xong phần lõi cáp và hiện đang trong giai đoạn xoắn ruột cáp. Các nhà thầu phụ khác cũng đã hoàn thành công tác khảo sát thiết kế tuyến cáp ngầm.
“Dự kiến, đến cuối tháng 8.2014 cáp ngầm sẽ về đến Việt Nam và thi công trong vòng 1 tháng. Nếu thời tiết thuận lợi thì tháng 10.2014 sẽ đóng điện”, ông Lộc cho biết.

Theo Hiển Cừ
Thanh Niên
Cùng chuyên mục

Tàu hỏa 'nuốt' xe máy, đầu bếp tử vong tại chỗ

BN1435 nhiễm biến thể mới virus SARS-CoV-2 ở Anh đã có kết quả âm tính

38 người nhập cảnh trái phép từ Malaysia vào Việt Nam bằng tàu cá

Tư lệnh Biên phòng kiến nghị xây dựng vùng biên vững mạnh

Nổ lớn trong xe cứu thương, một người bị thương nặng

Ông Nguyễn Thanh Ngọc làm Chủ tịch Ủy ban bầu cử tỉnh Tây Ninh

Đảm bảo công tác y tế ở mức cao nhất phục vụ Đại hội 13 của Đảng
